AI 데이터센터 90억 달러 임대, 반도체 주문으로 바로 읽으면 안 되는 이유

원문sec.gov ↗

기준원문 발표 2026-09-25 07:45확인 2026-09-27 10:55

근거SEC 8-K 및 회사 발표 확인; 장비 공급사·GPU/메모리 발주량·AI 랩 이름은 미공개

Cipher Digital이 Barber Lake 데이터센터의 계약 기간을 20년으로 늘렸습니다. 장기 임대 매출과 GPU·메모리 발주는 서로 다른 단계입니다.

오늘 지수 보기

이번 계약은 AI 데이터센터 공간을 장기간 확보하려는 수요의 증거입니다. 그러나 ‘20년간 90억 달러 이상’은 시설 임대의 계약 매출이지 GPU·HBM·서버 D램의 확정 주문액이 아닙니다. 반도체 투자자가 지금 물어야 할 질문은 “90억 달러 중 칩이 얼마인가”가 아니라 “임대한 공간이 언제 실제로 인도·가동되고, 누가 어떤 장비를 발주하는가”입니다.

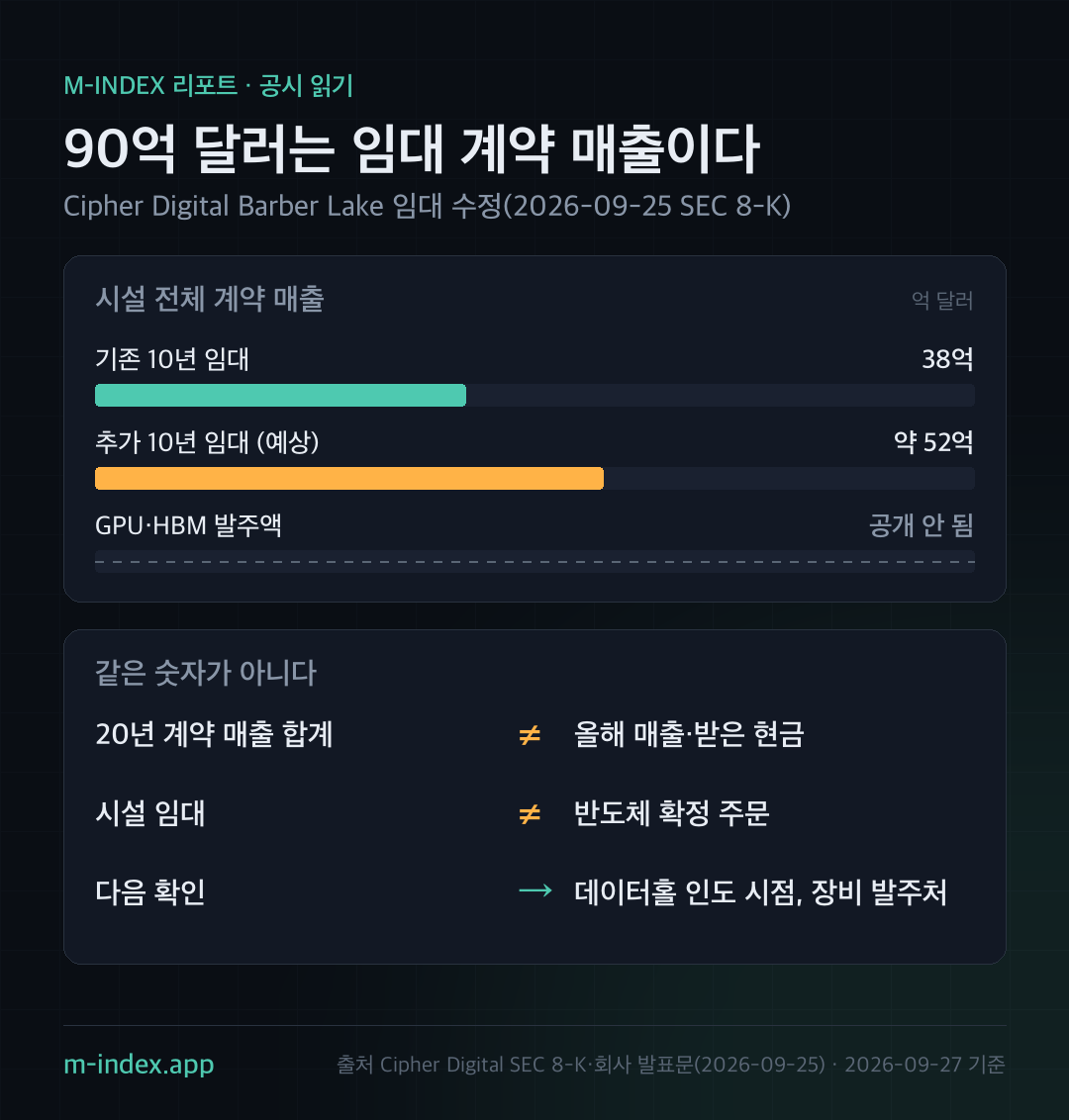

90억 달러는 임대 계약 매출이다 — 인포그래픽
인포그래픽 · 눌러서 크게 보기

Cipher Digital은 9월 24일 기존 Fluidstack 임대를 수정하고, 기존 임대가 끝난 뒤 한 AI 연구소가 Barber Lake 시설을 10년 더 임차할 별도 계약을 체결하기로 구속력 있는 약정을 맺었습니다. 회사는 이를 9월 25일 공시·발표했습니다. 기존 10년에 추가 10년이 더해져 총 계약 기간은 20년이 되고, 회사가 제시한 시설 전체의 계약 매출은 기존 38억 달러에서 90억 달러 이상으로 늘어납니다. 뒤의 10년에서 예상하는 추가 계약 매출은 약 52억 달러입니다. 이는 장기간에 걸쳐 받을 것으로 계약된 금액의 합계입니다. 올해 인식할 매출, 이미 받은 현금, 시설 건설비, 장비 구매비와는 서로 다른 숫자입니다.

출처: Cipher Digital의 2026년 9월 25일 SEC 8-K, 같은 공시의 회사 발표문

확인된 사실: 계약 기간이 길어져도 시설은 단계적으로 인도됩니다

먼저 계약의 형태를 구분해야 합니다. 현재 Fluidstack과의 Barber Lake 임대가 존재합니다. 그 임대 기간이 끝난 뒤 시작할 추가 10년은 AI 연구소와 새 임대를 체결하기로 한 구속력 있는 약정입니다. 기존 임대의 모든 조항이 자동으로 10년 연장됐다고 쓰는 것과 다릅니다. 공시는 새 임대의 경제적 조건이 기존 임대와 대체로 비슷할 것으로 예상한다고 설명하지만, 별도 임대의 최종 문서와 세부 조건을 이번 8-K가 모두 제시한 것은 아닙니다. AI 연구소의 이름도 공개하지 않았습니다. 계약 상대를 추정해 특정 기업의 설비투자 계획과 연결해서는 안 됩니다.

시설 인도 예상 시기는 2026년 4분기부터 2027년 1분기까지입니다. 모든 데이터홀이 한날에 완공·인도되는 일정이 아닙니다. 각 데이터홀이 인도될 때 그 부분의 임대료가 시작되고, 첫 임대료 개시는 2026년 4분기로 예상됩니다. 이 때문에 ‘2026년 4분기 인도 예정’이라는 문장만으로 전체 시설이 같은 분기에 완전 가동하거나 전체 계약 금액이 매출로 한꺼번에 잡힌다고 판단할 수 없습니다. 다음 분기마다 인도된 데이터홀의 범위, 임대료 개시 여부, 실제 매출 인식과 현금 회수를 따로 보는 편이 정확합니다.

설계 변경의 비용도 계약 가치와 함께 읽어야 합니다. 8-K에 따르면 최초 임대 예산을 넘는 비용 가운데 첫 3억 5,930만 달러는 Cipher가 부담합니다. 그 문턱을 넘어서는 비용의 50%는 임차인이 20년에 걸친 추가 임대료로 상환하며, 상환분에는 Cipher의 계약상 수익률을 반영하도록 계산합니다. 예를 들어 문턱을 넘어서는 비용이 1억 달러 더 생긴다면, 계약 구조상 그 초과분의 절반인 5,000만 달러가 장기 추가 임대료로 회수 대상이 된다는 뜻입니다. 이는 실제 비용이 그만큼 발생했다는 전망이 아니라 조항의 작동 방식을 설명한 예시입니다. 상환 시점이 길게 분산되므로, 현재의 건설비 지출과 미래의 임대료 회수를 같은 시점의 이익처럼 더할 수도 없습니다.

확인된 세 숫자는 역할이 다릅니다. 38억 달러는 기존 임대의 계약 매출, 약 52억 달러는 추가 10년의 예상 계약 매출, 3억 5,930만 달러는 최초 예산 초과 비용 중 Cipher가 먼저 부담할 구간입니다. 세 숫자 어느 것도 이번 공시가 확인한 GPU 구매액이나 반도체 회사의 수주잔고가 아닙니다. 특히 90억 달러를 기간으로 단순히 나누어 ‘매년 같은 임대료’라고 모델에 입력하면 단계별 인도, 임대료 개시 시차, 추가 비용 상환 조건을 놓칠 수 있습니다.

관계와 해석: 공간 계약은 반도체 수요의 출발점이지 도착점이 아닙니다

AI 데이터센터가 반도체 매출로 이어지는 경로를 다섯 단계로 나누면 과장을 피하기 쉽습니다. 첫째, 개발사가 시설·전력·냉각을 준비합니다. 둘째, 데이터홀이 계약 조건에 맞게 인도됩니다. 셋째, 임차인이 실제 운영에 필요한 설비와 서버 구성을 확정합니다. 넷째, 서버·가속기·메모리·저장장치·네트워크 장비에 대한 구매 주문과 공급사 배정이 이뤄집니다. 다섯째, 장비가 납품·설치·가동되고 공급사 매출로 인식됩니다. 이번 공시는 첫 두 단계와 장기 공간 계약에 관한 정보가 중심입니다. 뒤의 구매 주문과 납품을 증명하지 않습니다.

잠재적인 수혜 범위도 한 묶음으로 취급할 수 없습니다. AI 학습·추론 장비가 들어간다면 가속기와 그에 연결되는 고대역폭 메모리, 서버의 일반 메모리, 저장장치, 네트워크 반도체 등 여러 제품군이 필요할 수 있습니다. 그러나 각 제품의 수요는 임차인이 선택할 시스템 구조, 실제로 확보한 전력, 랙 배치, 장비 조달 시점에 따라 달라집니다. 이번 문서에는 GPU 모델·대수, HBM 적층·용량, 서버 D램·SSD 구성, 공급사 이름, 발주 시점이 없습니다. 그러므로 “데이터센터 임대 계약이 늘었다 → 특정 GPU/HBM 제조사의 다음 분기 출하가 늘었다”는 문장은 아직 두 단계 이상의 미확인 연결을 건너뜁니다.

또 하나의 시간 차이가 있습니다. 건물은 20년 임대될 수 있지만 그 안에서 쓰는 계산 장비는 계약 기간 내내 동일한 제품으로 유지된다는 뜻이 아닙니다. 장기 시설 계약은 여러 시점의 장비 도입 가능성을 열어 두는 신호로 해석할 수는 있어도, 오늘 한 번에 20년치 반도체 주문이 확정됐다는 증거가 되지는 않습니다. 반대로 추후 장비 교체가 일어나더라도 어느 업체의 칩이 선택될지는 각 구매 시점의 계약과 사양을 확인해야 합니다. 장기 공간 수요와 개별 반도체 업체의 수익을 연결하려면 이 시간 차이를 모델에 남겨 둬야 합니다.

Cipher 자체를 볼 때도 90억 달러보다 중요한 질문은 임대 매출의 질입니다. 인도 일정이 지켜지는지, 예산 초과분과 자금 조달 비용이 얼마인지, 임차인이 계약대로 지급하는지에 따라 장기 계약 금액의 경제적 가치가 달라집니다. 회사 공시 역시 데이터센터의 적기 완공, 예상 비용, 자금 조달, 계약 상대의 의무 이행을 위험 요인으로 명시합니다. 시설 계약은 수요를 가시화하지만 건설·금융·운영 위험을 제거하지는 않습니다.

따라서 현재의 스탠스는 AI 인프라 공간 수요에는 긍정적, 특정 반도체 기업의 확정 매출에는 중립·미확인입니다. 투자 가설을 한 단계 높이려면 임차인의 실제 장비 조달이나 공급사의 관련 수주가 1차 자료로 확인돼야 합니다. 이미 장비 공급사가 발표한 다른 프로젝트의 주문액을 이 시설의 90억 달러에 다시 더하는 것도 중복 계산 위험이 있습니다. 이번 계약이 공급망 전체의 방향을 시사할 수 있다는 점과, 어느 회사에 얼마의 매출이 잡힐지는 아직 모른다는 점을 동시에 유지해야 합니다.

아직 확정되지 않은 것과 반증 조건

긍정적으로 읽을 조건은 분명합니다. 예정된 데이터홀이 실제로 인도되고, 각 홀의 임대료가 시작되며, 임차인의 장비 발주와 공급사 선정이 공시나 기업 발표로 확인되면 공간 계약에서 하드웨어 수요로 넘어가는 연결 고리가 하나씩 채워집니다. 이때에도 발주액과 납품액, 공급사 매출 인식 시점은 별도로 확인해야 합니다. 시설 규모나 계약 연수만으로 장비의 세대·수량을 역산하지 않습니다.

반대로 2026년 4분기~2027년 1분기로 제시된 인도가 늦어지거나 일부 데이터홀의 임대료 개시가 밀리면, 계약 매출 총액의 현재 가치와 실현 속도를 다시 계산해야 합니다. 설계 변경 비용이 커지는데 추가 임대료로 회수되는 부분과 시점이 충분하지 않거나, 필요한 자금 조달 조건이 악화돼도 같은 문제가 생깁니다. 새 10년 임대의 최종 체결 조건이 예상과 달라질 가능성, 계약 상대방의 이행 위험도 남아 있습니다. 이는 ‘계약이 없었다’는 주장이 아니라, 계약 금액을 실현된 현금흐름으로 바꾸는 과정에서 검증할 반증 조건입니다.

칩 수요 가설의 반증 조건은 별개입니다. 시설이 예정대로 인도돼도 임차인의 장비 투자 일정이 늦어지거나, 재배치·기존 장비 이전 등으로 신규 반도체 구매가 예상보다 적을 수 있습니다. 이런 경우 시설 임대 수요와 신규 칩 출하가 같은 방향으로 즉시 움직이지 않습니다. 반면 실제 신규 장비 주문이 공개되더라도 공급사가 특정되지 않았다면 개별 반도체 종목에 수혜를 단정할 수 없습니다. 어느 구간의 증거가 빠졌는지 밝혀 두는 것이 계약 제목 하나로 매출을 추정하는 것보다 유용합니다.

다음 확인 숫자와 공시

이 판단은 다음 자료가 나오면 단계별로 갱신할 수 있습니다.

  1. 2026년 4분기~2027년 1분기 중 실제 인도된 데이터홀의 범위와 각 홀의 임대료 개시일. 예정일과 실제일의 차이를 확인합니다.
  2. 다음 분기보고서에서 Barber Lake 관련 임대 매출 인식액·현금 회수, 남은 계약 이행 의무와 회사의 추가 설명. 장기 계약 금액을 현재 실적으로 바꾸지 않고 비교합니다.
  3. 최초 예산 대비 설계 변경 비용의 실제 증가액, Cipher가 부담한 금액, 문턱 위 비용의 50% 추가 임대료가 어떻게 반영됐는지. 숫자가 공개되지 않으면 수익성 판단을 유보합니다.
  4. AI 연구소와의 별도 10년 임대 최종 체결 여부와 경제적 조건. 공시 전까지는 상대 이름이나 최종 조건을 추측하지 않습니다.
  5. 임차인 또는 장비 공급사의 1차 발표에서 확인되는 신규 서버·가속기·메모리 주문의 공급사, 수량, 납기. 그런 자료가 나오기 전에는 HBM·D램 수요량을 산정하지 않습니다.

현재 공개 자료만으로 이 항목들의 실제 값을 채울 수는 없습니다. 다음 공시에서 수치가 확인되면 시설 인도 → 임대료 → 장비 발주 → 칩 납품의 어느 단계까지 사실로 올라왔는지 다시 표시하겠습니다.

관련 분석

AI 인프라 계약을 반도체 수요로 읽을 때의 구분은 삼성 AI RAN 현장 검증 분석에서도 확인할 수 있습니다. AI 기업·기술 리서치에서는 데이터센터·메모리·네트워크를 각각 살펴봅니다.

이번 글은 9월 25일 회사 발표와 SEC 공시의 확인 범위 안에서 작성했습니다. 계약 상대 AI 연구소의 이름이나 반도체 공급사를 추정하지 않습니다. 개별 종목의 매수·매도 권유가 아닙니다.

읽는 법 안내

밑줄 친 말은 용어 위키로 이어집니다. 큰 숫자보다 먼저 누가 말했는지, 어떤 조건이 붙었는지, 아직 확인되지 않은 것이 무엇인지를 봅니다.

본문에 나온 용어

매주 월요일, 메모리 업황 요약을 메일로 받기

이어서 읽기

반도체주 급락의 세 갈래 — 미국 물가, CXMT, AI 투자 자금. 업황 지표는 아직 꺾이지 않았다반도체 · 2026-10-15SK하이닉스 3분기 컨센서스 하향, 수요 약화 신호는 약하고 환율이 유력한 기여 요인이다 — 실적 발표에서 볼 숫자는 이익률과 4분기 톤이다메모리 · 2026-10-20역대급 실적과 5년 최저 PER — 메모리 저평가인가, 정점 이익 할인인가메모리 · 2026-10-17

주제별 모음AI 데이터센터Cipher DigitalFluidstack

이 글이 도움이 되셨나요?
같은 사람이 하루에 여러 번 열어도 한 번으로 셉니다
이 글에 대해 더 궁금한 게 있나요?
끝까지 읽어주셔서 고맙습니다. 궁금한 점을 남기시면 평일 하루 한 번 답변을 답니다.
무엇이 궁금하신가요?
이 글에 대한 질문으로 남습니다 · 평일 하루 한 번 답변을 답니다 · 링크는 넣을 수 없어요
질문을 남겼습니다
평일 하루 한 번 답변을 답니다. 아래 주소를 저장해두시면 언제든 답변을 확인하실 수 있어요.
답변이 달리면 알려드릴까요?
알림을 켜두시면 답변이 달릴 때 한 번만 알려드립니다. 끄셔도 위 링크로 확인하실 수 있어요.

편집 원칙 — 공개 원문 우선 · 사실·추정 분리 · 소개·편집 원칙

스레드 @m.index.kr 에도 매일 씁니다.

이 글의 숫자는 공개 API 실측값이거나 회사가 직접 낸 발표문에서 가져온 것입니다. 지수와 점수는 제가 만든 계산의 결과이지 사실이 아니며, 계산식은 검증 페이지에 전부 공개돼 있습니다. 투자 자문이 아니고 매매 권유도 아닙니다.
